2014년 3월 14일 성남 종합스포츠센터 건설사업의 공정계획을 수립했던 과정에 대해 설명드리겠습니다.

오전 10시반 강원대학교 김선규 교수와 대학원생 김재홍, 변형배, 정웅 군이 성남시 종합운동장 부지에 위치한 성남 종합스포츠센터 현장에 도착하였습니다.

오전 11시 30분까지 감리단 무영아멕스 이경진 단장님으로부터 건설사업 전반에 대해 브리핑을 받고, 현장 감리단 남윤익 상무님으로 부터 대아건설 현장소장 김지호 상무님과 직원들을 소개 받으면서, 현장 공사계획 전반에 대한 설명을 들으며, 중요사항에 대한 질의 응답시간을 가졌습니다.

건설 총사업비 약750억원, 공사비 약400억원이며, 공사기간은 2013년 1월부터 2015년 8월까지, 현재 공사현황은 터파기가 완료되고, 동절기 공사중단 후 기초공사가 2014년 3월 3일에 착수된 상태입니다.

오후 1시에 공사내역서, 설계도면, 기존 공정계획과 함께 화이트보드가 준비된 종합상황실에서 김선규 교수 및 대학원생, 감리단 남 상무님, 대아건설 공사부장인 김부장님과 함께 본격적으로 공정계획 수립과정을 진행하였습니다.

공정계획을 수립하는 전체 과정은 김선규 교수가 아이디어 도출과 논의를 Leading해 가면서, 화이트 보드에 논의되는 모든 것을 적으면 대학원생들이 그것을 노트하고, Beeliner Pro에 입력하였습니다.

첫째, 내역서를 보고 WBS 레벨2까지 결정하였고, WBS 레벨 2 요소별로 WBS 레벨3(Activity)를 결정하였습니다. Activity 결정기준은 공사구획, 실제공사를 수행하는 단위(너무 상세하지 않고, 관리가능한 수준) 였습니다.

둘째, WBS 레벨2 요소별 WBS 레벨3 Activity가 결정되는 대로 선후행 Activity간 관계설정(Logic결정)과 공기를 추정하였습니다.

Activity와 Logic을 결정하는 과정은 약 3시간 반이 소요되었으며, 감리단장, 현장소장, 그리고 기계설비 책임감리자가 수시로 방문하여 의견을 제시하였습니다.

셋째, Activity의 Logic과 공기가 추정되는 즉시, 대학원생 3명은 Beeliner Pro에 입력하였습니다.

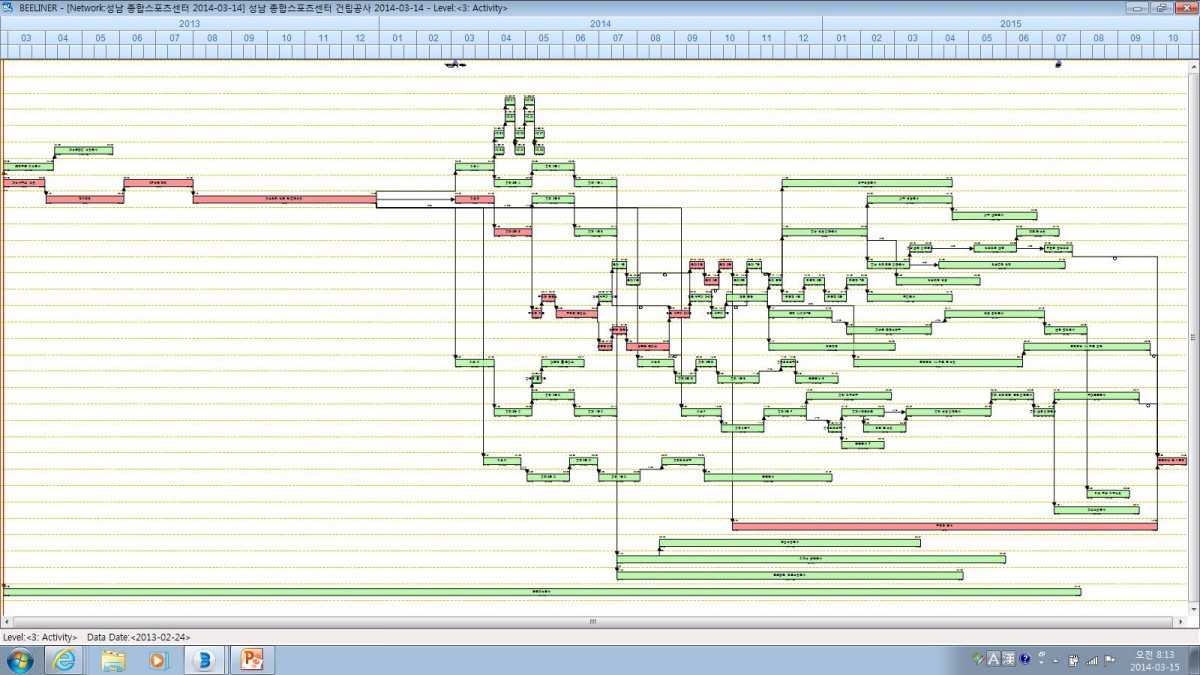

오후 4시반까지 약 100개의 Activity가 도출된 후 20분 경과 후, Beeliner Pro로 1차 초안이 완성되었고, 레이저컬러프린트로 A3 횡축(X축) 300%로 출력하였습니다.

오후 5시반까지 2차례에 걸쳐 검토하였으며, 오후 6시 공정계획 초안을 완성하였습니다. 앞으로 추가적인 검토와 논의과정을 통해 완성도 높은 공정계획을 확정할 예정입니다.

이번 성남 종합스포츠센터 공정계획 수립과정을 통해 현장관계자의 적극적인 협조가 있을 경우, 5시간 이내에 Activity 100개 정도의 현실성있는 BDM Network를 작성할 수 있다는 것이 검증되었으며, 특히 공정계획에 참여한 모든 관계자들이 공정계획 수립과정과 결과물에 매우 만족해 했다는 것입니다.

금번 공정계획 수립과정을 사전에 철저히 준비해 주시고, 적극적으로 협조해 주신 이경진 단장님, 남윤익 상무님, 김지호 소장님, 공사부장님께 진심으로 감사드립니다.
